IUS060 |
Ud |

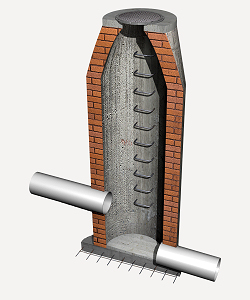

Boca de acceso de mampostería de ladrillo. |
$u 20.229,51 |
||
Entrada de mampostería de ladrillo cerámico macizo de 1 pie de espesor, de 0,80 m de diámetro interior y 1,6 m de altura útil interior, sobre solera de 25 cm de espesor de hormigón armado H-35, clase de exposición ambiental A2+Q2, tamaño máximo del agregado 19,0 mm, consistencia muy plástica ligeramente armada con malla electrosoldada, con cierre de tapa circular y marco de fundición carga de rotura 125 kN, instalado en aceras, zonas peatonales o estacionamientos comunitarios. |
Ítem |
Unidad |
Descripción |
Cantidad |
Costo unitario |
Precio parcial |
1 |
Materiales |
||||
mt10haf070jqc |
m³ |
Hormigón H-35, clase de exposición ambiental A2+Q2, tamaño máximo del agregado 19 mm, consistencia muy plástica, premezclado, según CIRSOC 201 2005. |
0,507 |
6.915,12 |
3.505,97 |
mt07ame080iwc |
m² |
Malla electrosoldada R 335 separación 150x250 mm, con alambres longitudinales de 8 mm de diámetro y alambres transversales de 5,0 mm de diámetro, acero AM 500 N, según IRAM-IAS U 500-06. |
1,690 |
257,51 |
435,19 |
mt10hmf080we |
m³ |
Hormigón masivo H-35, clase de exposición ambiental A1+Q2, tamaño máximo del agregado 19 mm, consistencia muy plástica, premezclado, según CIRSOC 201 2005. |
0,111 |
6.808,64 |
755,76 |
mt04lma010b |
Ud |
Ladrillo cerámico macizo de elaboración mecánica para revestir, 25x12x5 cm. |
540,000 |
6,70 |
3.618,00 |
mt08aaa010a |
m³ |
Agua. |
0,102 |
39,97 |
4,08 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,823 |
530,41 |
436,53 |
mt08cem000g |
kg |
Cemento gris en sacos. |
144,191 |
7,66 |
1.104,50 |
mt08adt010 |
kg |
Aditivo hidrófugo para impermeabilización de morteros u hormigones. |
0,724 |
31,98 |
23,15 |
mt46phm050 |
Ud |
Escalón de polipropileno conformado en U, para boca de acceso, de 330x160 mm, sección transversal de D=25 mm. |
4,000 |
142,48 |
569,92 |
mt46tpr010a |
Ud |
Tapa circular y marco de fundición dúctil de 660 mm de diámetro exterior y 40 mm de altura, paso libre de 550 mm, para boca de acceso, carga de rotura 125 kN. Tapa revestida con pintura bituminosa y marco sin cierre ni junta. |
1,000 |
1.440,13 |
1.440,13 |
Subtotal materiales: |
11.893,23 |
||||
2 |
Equipo |
||||
mq06hor010 |
h |
Hormigonera. |
0,386 |
43,60 |
16,83 |
Subtotal equipo: |
16,83 |
||||
3 |
Mano de obra |
||||
mo041 |
h |
Oficial albañil de construcción de obra civil. |
10,839 |
449,16 |
4.868,45 |
mo087 |
h |
Medio oficial albañil de construcción de obra civil. |
10,208 |
299,21 |
3.054,34 |
Subtotal mano de obra: |
7.922,79 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
19.832,85 |
396,66 |
|
Coste de mantenimiento decenal: $u 1.011,48 en los primeros 10 años. |
Costos directos (1+2+3+4): |
20.229,51 |
Pliego de condiciones
PARTIDA IUS060: ENTRADA DE MAMPOSTERÍA DE LADRILLO. CARACTERÍSTICAS TÉCNICAS Formación de entrada de mampostería de ladrillo cerámico macizo de 1 pie de espesor, de 0,80 m de diámetro interior y 1,6 m de altura útil interior, formada por: solera de 25 cm de espesor de hormigón armado H-35, clase de exposición ambiental A2+Q2, tamaño máximo del agregado 19,0 mm, consistencia muy plástica ligeramente armada con malla electrosoldada R 335 150x250 mm de acero AM 500 N, entrada cilíndrica y cono asimétrico en coronación de 0,50 m de altura, construidos ambos con mampostería de ladrillo cerámico macizo de 25x12x5 cm, asentado con mortero de cemento, confeccionado en obra, dosificación 1:6, de 1 cm de espesor, revoque y bruñido por el interior con mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:3 formando aristas y esquinas a media caña, con cierre de tapa circular y marco de fundición carga de rotura 125 kN, instalado en aceras, zonas peatonales o estacionamientos comunitarios. Incluso preparación del fondo de la excavación, formación de canal en el fondo de la boca de acceso con hormigón masivo H-35, clase de exposición ambiental A1+Q2, tamaño máximo del agregado 19,0 mm, consistencia muy plástica, empalme y rejuntado del encuentro de las colectoras con ella y sellado de juntas con mortero, recibido de escalones, anillado superior, recibido de marco, ajuste entre tapa y marco y enrase de la tapa con el piso. Totalmente montado, conexionado y probado sin incluir la excavación ni el relleno del trasdós. CRITERIO DE CÓMPUTO EN PROYECTO Número de unidades previstas, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ANÁLISIS DE PRECIOS DEL SOPORTE. Se comprobará que la ubicación se corresponde con la de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo y trazado de la entrada en planta y alzado. Eliminación de las tierras sueltas del fondo de la excavación. Colocación de la malla electrosoldada. Vertido y compactación del hormigón en formación de solera. Formación del muro de mampostería. Revoque y bruñido por el interior con mortero de cemento, redondeando ángulos. Formación del canal en el fondo de la entrada. Empalme y rejuntado de las colectoras a la entrada. Sellado de juntas. Colocación de los escalones. Colocación de marco, tapa de registro y accesorios. CONDICIONES DE TERMINACIÓN. La entrada quedará totalmente estanca. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes, en especial durante el relleno y compactación de agregados, y frente al tráfico pesado. CRITERIO DE CÓMPUTO EN OBRA Y CONDICIONES DE ABONO Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto. |
